Ev / Haberler / Sektör haberleri / Basınçlı döküm ne kadar sürer?

Sektör haberleri

Basınçlı döküm ne kadar sürer?

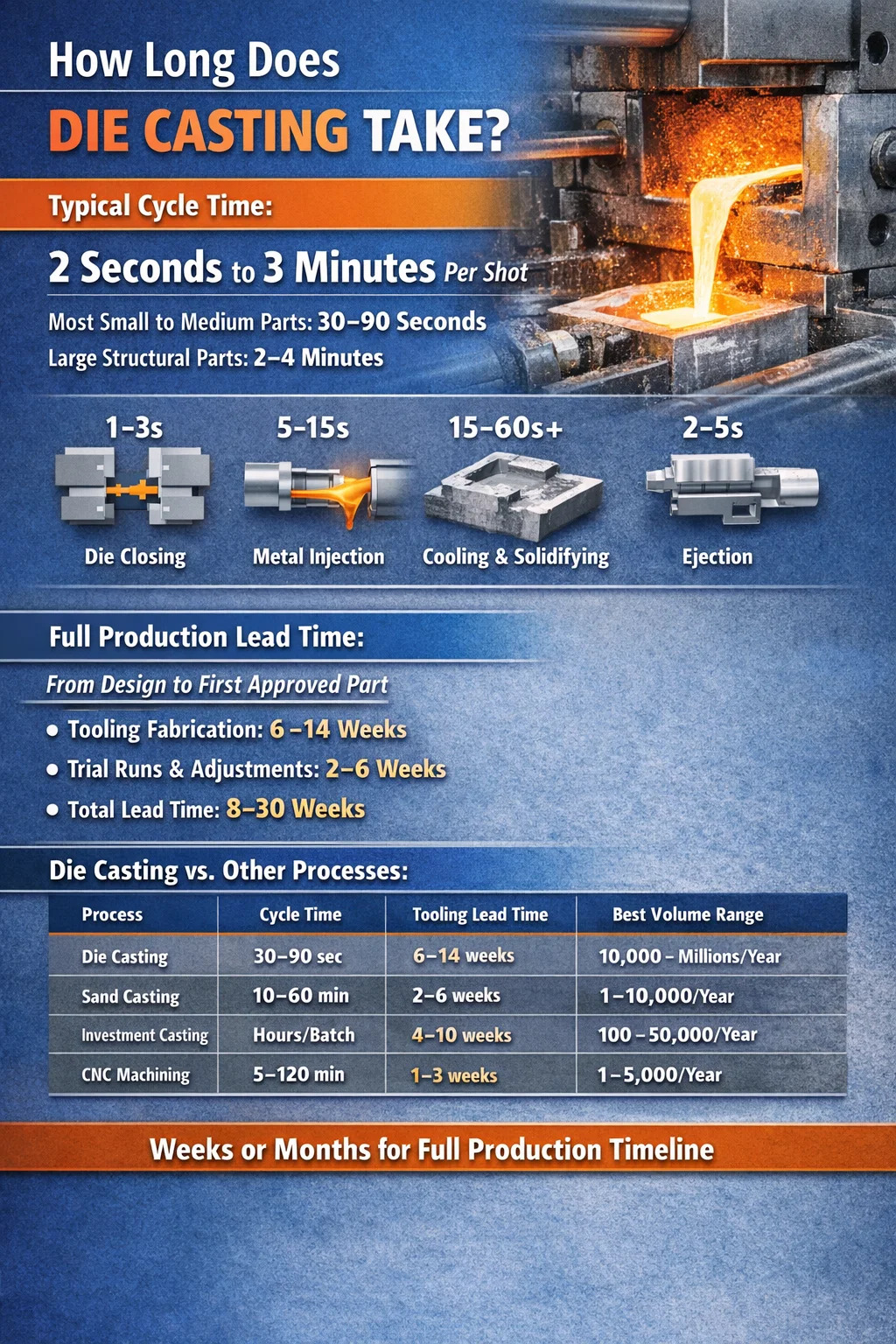

Ne Kadar Sürer Döküm Almak mı? Doğrudan Cevap

Tek bir basınçlı döküm döngüsü tipik olarak şu aşamalardan herhangi bir yere kadar sürer: 2 saniye ila 3 dakika Parça boyutuna, alaşım tipine, duvar kalınlığına ve makine konfigürasyonuna bağlı olarak. Otomotiv braketlerinde, muhafazalarda ve tüketici elektroniklerinde kullanılan türdeki küçük ve orta ölçekli alüminyum veya çinko bileşenlerin çoğu için gerçekçi bir çevrim süresi, 30 ve 90 saniye . Elektrikli araçlara yönelik büyük magnezyum veya alüminyum yapısal parçalar bu süreyi çekim başına 2-4 dakikaya kadar itebilir.

Bu döngü süresi rakamı hikayenin yalnızca bir kısmını anlatıyor. İlk iyi parça hattan çıkmadan önce, basınçlı döküm operasyonu takım imalatını (6-14 hafta sürebilir), makine kurulumunu, kalıp ön ısıtmasını, deneme çekimlerini ve boyut doğrulamayı içerir. Ham tasarımdan onaylı üretim parçasına kadar tam zaman çizelgesi saniyelerle değil haftalar veya aylarla ölçülür.

Hem çekim başına döngüyü hem de toplam üretim zaman çizelgesini anlamak, alıcıların, mühendislerin ve operasyon ekiplerinin gerçekçi beklentiler belirlemesine ve maliyetli planlama hatalarından kaçınmasına yardımcı olur.

Basınçlı Döküm Prosesi: Aşama Aşama Zaman Dağılımı

Her basınçlı döküm çevrimi birkaç ardışık aşamadan oluşur. Her biri zaman tüketir ve genel döngünün herhangi bir aşamasında gecikme yaşanır. Her çekimin içinde gerçekte olanlar şöyle:

Kalıp Kapatma ve Sıkıştırma

Kalıbın iki yarısı (sabit kalıp yarısı ve ejektör kalıbı yarısı) bir araya getirilir ve yüksek sıkma kuvveti altında kilitlenir. 400 tonluk bir soğuk oda makinesi için bu adım kabaca 1–3 saniye . Daha yüksek tonaj değerlerine sahip daha büyük makineler daha fazla kütle taşır ve yalnızca kapanıp kilidi onaylamak için 3-5 saniye gerekebilir. Yetersiz sıkma kuvveti flaş kusurlarına neden olur, dolayısıyla bu adım keyfi olarak aceleye getirilemez.

Metal Enjeksiyon

Erimiş metal basınç altında kalıp boşluğuna zorlanır. Esas olarak çinko, kurşun ve kalay alaşımları için kullanılan sıcak odacıklı dökümde enjeksiyon mekanizması eriyiğin içine batırılır, dolayısıyla dolum süresi son derece hızlıdır: 0,01 ila 0,5 saniye . Alüminyum, bakır ve magnezyum için kullanılan soğuk odalı basınçlı dökümde, metalin önce ayrı bir püskürtme manşonuna kepçelenmesi gerekir, bu da enjeksiyonun başlamasından birkaç saniye önce eklenmelidir. Soğuk oda proseslerinde gerçek boşluk doldurma hala 0,01 ila 0,1 saniye ancak kepçeleme dahil toplam enjeksiyon aşaması 5-15 saniyeye yakındır.

Katılaştırma ve Soğutma

Bu, çoğu basınçlı döküm çevrimindeki en uzun aşamadır. Enjeksiyondan sonra metalin, distorsiyon olmadan fırlatma için yeterli yapısal sertliği geliştirecek kadar soğuması gerekir. Soğutma süresi parça geometrisine, duvar kalınlığına, alaşım özelliklerine ve kalıbın su soğutma kanallarının ne kadar iyi tasarlanıp bakımı yapıldığına bağlıdır.

İnce duvarlı çinko parçalar (1,5–2,5 mm duvarlar) 3–8 saniye . 3–5 mm duvarlı alüminyum parçaların genellikle 15–40 saniye . 6–10 mm kesitli kalın yapısal alüminyum dökümler, 60–120 saniye veya daha fazlası. Gözenekliliğe veya çarpıklığa neden olmadan soğutma süresini azaltmak, yüksek hacimli basınçlı dökümde temel mühendislik zorluklarından biridir.

Kalıp Açma ve Parça Çıkarma

Parça yeterince katı hale geldiğinde kalıp açılır ve ejektör pimleri dökümü boşluğun dışına iter. Bu mekanik sıra tipik olarak 2–5 saniye . Parçalar bir konveyöre veya bir söndürme tankına düşer. Fırlatma kuvveti dikkatli bir şekilde kalibre edilmelidir; çok az olursa parça yapışır; çok fazla ve ince özellikler kırılır veya deforme olur.

Kalıp Yağlama ve Sıfırlama

Fırlatmanın ardından robotlar veya püskürtme sistemleri, kalıp ayırıcı yağlayıcıyı (tipik olarak su bazlı) boşluk yüzeylerine uygular. Bu yapışmayı önler ve kalıp sıcaklığının yönetilmesine yardımcı olur. Püskürtme süresi değişir 2 ila 10 saniye kalıbın karmaşıklığına ve püskürtme nozullarının sayısına bağlı olarak. Fazla yağlayıcıyı temizlemek için üfleme döngüleri 1-3 saniye daha ekler. Daha sonra kalıp kapanır ve bir sonraki döngü başlar.

Alaşım ve Parça Türüne Göre Tipik Çevrim Süreleri

Farklı alaşımlar farklı termal özelliklere, enjeksiyon basınçlarına ve katılaşma davranışlarına sahiptir. Aşağıdaki tablo, parça boyutu kategorilerinde yaygın basınçlı döküm malzemeleri için temsili çevrim sürelerini göstermektedir:

Alaşım Parça Boyutu Tipik Döngü Süresi Süreç Türü
Çinko (Zamak) Küçük (<100g) 2–10 saniye Sıcak oda
Çinko (Zamak) Orta (100–500g) 10–30 saniye Sıcak oda
Alüminyum (ADC12 / A380) Küçük (<300g) 20–45 saniye Soğuk oda
Alüminyum (ADC12 / A380) Orta (300g–2kg) 45–90 saniye Soğuk oda
Alüminyum (yapısal) Büyük (>2kg) 90–180 saniye Soğuk oda
Magnezyum (AZ91D) Küçük ila orta 15–50 saniye Sıcak veya soğuk oda
Bakır / Pirinç Küçük ila orta 30–90 saniye Soğuk oda
Alaşım ve parça boyutuna göre temsili basınçlı döküm çevrim süreleri; gerçek süreler geometriye ve kalıp tasarımına göre değişir.

Çinko, daha düşük erime noktası (yaklaşık 380-420°C), daha hızlı katılaşması ve kepçe adımını ortadan kaldıran sıcak oda makineleriyle uyumluluğu nedeniyle sürekli olarak en kısa çevrim sürelerini üretir. Alüminyum, daha yüksek termal kütlesi ve dökme sıcaklığı (620–680°C) nedeniyle önemli ölçüde daha fazla soğuma süresi gerektirir. Döküm sıcaklıkları 900°C'nin üzerinde olan bakır alaşımları, sağlam kalıp malzemeleri ve uzun süreli soğutma gerektirir, bu da onları basınçlı dökümde en yavaşlar arasında yapar.

Basınçlı Dökümün Ne Kadar Süreceğini Kontrol Eden Faktörler

Çevrim süresi, makine üreticisi tarafından belirlenen rastgele bir sayı değildir. Mühendislerin ölçebildiği, modelleyebildiği ve önemli ölçüde kontrol edebildiği belirli fiziksel ve süreç değişkenlerinden kaynaklanır. En etkili faktörler şunlardır:

Et Kalınlığı ve Parça Geometrisi

Soğutma süresi kabaca duvar kalınlığının karesiyle orantılıdır. Duvar kalınlığını iki katına çıkarırsanız gerekli soğutma süresini kabaca dört katına çıkarırsınız, diğer her şey eşittir. 20 saniyede soğuyan 3 mm nominal duvarlı bir parça, 6 mm'ye yeniden tasarlanırsa yaklaşık 80 saniyeye ihtiyaç duyacaktır. Bu nedenle üretilebilirlik için tasarım (DFM) incelemeleri, yalnızca malzemeden tasarruf etmek için değil, aynı zamanda döngü sürelerini ve parça başına maliyetleri yönetilebilir tutmak için sürekli olarak tekdüze, ince duvarlar için baskı yapıyor.

Geometri aynı zamanda doldurma süresini de etkiler. Dar yolluklara, ince nervürlere ve birden fazla çekirdeğe sahip karmaşık boşluklar, daha yavaş enjeksiyon hızları veya türbülansın neden olduğu gözeneklilik riskini gerektirir. Derin cepli veya alttan kesikli parçalar, açma ve kapama sıralarına mekanik adımlar ekleyen yan işlemlere (kayma göbekleri) ihtiyaç duyar.

Kalıp Sıcaklığı Yönetimi

Kalıp sıcaklığının çevrim süresi üzerinde doğrudan ve güçlü bir etkisi vardır. Çok soğuk çalışan kalıplar erken katılaşmaya, hatalı çalışmaya ve soğuk kapanmalara neden olur. Çok sıcak çalışan kalıplar soğuma süresini uzatır ve lehimleme (metalin kalıba yapışması) riski taşır. Alüminyum basınçlı döküm için en uygun kalıp sıcaklığı penceresi tipik olarak 150–250°C boşluk yüzeyinde, dahili su soğutma kanalları ve harici sprey soğutmanın bir kombinasyonu yoluyla korunur.

Kalıp sıcaklık kontrolörleri (DTC'ler), başlatma sırasında sıcaklığı dengelemek ve sürekli üretim sırasında sıcaklığı korumak için ısıtılmış su veya yağı kalıp içinde dolaştırır. İyi tasarlanmış bir soğutma devresi, aynı geometriye sahip optimize edilmemiş bir kalıpla karşılaştırıldığında katılaşma süresini %20-35 oranında azaltabilir. Kötü yerleştirilmiş soğutma hatları (kalın bölümlerden çok uzak) sıcak noktalar bırakır ve bu da operatörlerin, parçaların eğrilmesini veya kabarmasını önlemek için soğutma süresini yapay olarak uzatmaya zorlar.

Makine Tonajı ve Hızı

Daha yüksek tonajlı makineler, daha ağır merdaneleri hareket ettirir ve hızlı hidrolik veya elektrikli tahriklerle bile kalıbın açılıp kapanması için daha fazla zamana ihtiyaç duyar. 160 tonluk bir makine bir kelepçeleme döngüsünü 1,5 saniyede tamamlayabilir; Yapısal otomotiv parçaları üreten 2.000 tonluk bir makinenin sadece sıkma işlemi 5-8 saniye sürebilir. Elektrikli basınçlı döküm makineleri (servo tahrikli), yalnızca eski hidrolik makinelere kıyasla genellikle daha hızlı ve daha tekrarlanabilir kelepçe ve enjeksiyon hareketleri elde eder ve orta büyüklükteki parçalarda genellikle döngü başına 2-5 saniye düzeltme yapar.

Boşluk Sayısı

Çok boşluklu kalıplar, döngü süresini orantılı olarak artırmadan atış başına daha fazla parça üretir. Küçük bir çinko konektör için tek boşluklu bir kalıp, döngü başına 15 saniyede çalışabilir ve dakikada 4 atış üretebilir. Aynı makinede aynı parça için 16 gözlü bir kalıp hala döngü başına kabaca 15-20 saniyede çalışıyor, ancak artık döngü başına bir yerine 16 parça üretiyor; bu da parça başına süreyi 15 saniyeden 1,5 saniyenin altına etkili bir şekilde düşürüyor. Bunun karşılığında, daha yüksek kalıp maliyeti (16 gözlü bir çinko kalıbın maliyeti 80.000-150.000 ABD Doları iken, tek boşluk için 15.000-30.000 ABD Doları olabilir) ve daha karmaşık kalite kontrolü sağlanır.

Otomasyon Seviyesi

Operatörün metal kepçelediği, parçaları elle çıkardığı ve el tipi tabancayla kalıba püskürttüğü manuel işlemler, %10-30'luk çevrim süresi değişkenliğine neden olur. Robotik ekstraksiyon, otomatik püskürtme sistemleri ve entegre düzeltme presleri bu değişkenliği ortadan kaldırır. Otomotiv parçaları üreten tam otomatik yüksek hacimli tesislerde, döngüden döngüye değişim rutin olarak 1 saniyenin altında tutularak doğru üretim tahmini ve tutarlı metalürjik kalite sağlanır.

Basınçlı Döküm Teslimat Süreleri: Tasarımdan İlk Üretim Parçasına

Alıcılar ve proje yöneticileri için, çekim başına çevrim süresi genellikle satın alma siparişinden ilk onaylanan sevkıyata kadar olan toplam teslim süresinden daha az alakalıdır. Bu zaman çizelgesi birkaç farklı aşamaya ayrılıyor:

Kalıp Tasarımı ve İmalatı

Basınçlı döküm kalıpları, H13 sıcak iş takım çeliğinden veya eşdeğer kalitelerden yapılmış karmaşık, hassas işlenmiş takımlardır. Orta karmaşıklıkta bir alüminyum basınçlı döküm aleti (tek boşluklu, orta düzey geometrili, yan etki içermeyen) genellikle 6–10 hafta Onaylanmış tasarımdan imalat yapmak. Çok sayıda yan etkiye sahip kalıplar, karmaşık dahili soğutma veya sıkı boyut toleransları, 10-16 hafta . Kalıplama maliyeti, basit bir çinko kalıp için yaklaşık 15.000 $'dan, vakum sistemleri ve çok çekirdekli büyük bir yapısal alüminyum kalıp için 300.000 $'ın üzerine kadar değişmektedir.

Çin ve Güneydoğu Asya'daki tedarikçiler genellikle kalıplama için 4-6 haftalık teklif veriyor ancak bu genellikle tasarım inceleme döngülerini hariç tutuyor ve deneme atış sayısını artıran ve parça onayını geciktiren sıkıştırılmış zaman çizelgelerini içerebilir.

Deneme Çekimleri ve Parça Kalifikasyonu

Kalıp makineye yerleştirildikten sonra T1 (ilk deneme) atışları ile süreç başlar. Bu ilk çekimler temel proses parametrelerini (enjeksiyon hızı, dolum basıncı, kalıp sıcaklığı ve soğutma süresi) oluşturmak için kullanılır. Bir kalıbın denemelerin ilk gününde uygun parçalar üretmesi son derece nadirdir. Çoğu programın bütçesi 2-4 tur deneme Süreci ayarlamak, boyutsal sapmaları gidermek ve yüzey kusurlarını çözmek için 2-6 haftadan fazla bir süre.

Otomotiv sınıfı basınçlı dökümler, boyut raporları, malzeme sertifikaları ve süreç yeterliliği çalışmaları (kritik özelliklerde Cpk ≥ 1,67) dahil olmak üzere PPAP (Üretim Parçası Onay Süreci) veya eşdeğer belgeler gerektirir. Bu belgeleme aşaması, parçaların boyut muayenesinden geçmesinin ardından 2-4 hafta daha eklenebilir.

Toplam Teslim Süresi Özeti

  • Basit parça, yan işlem yok, otomotiv dışı: 8-14 hafta takım siparişinden ilk onaylı sevkiyata kadar
  • Orta karmaşıklıkta otomotiv basınçlı döküm: 14–22 hafta
  • Vakumlu döküm ve PPAP'lı büyük yapısal parça: 20–30 hafta
  • Prototip basınçlı döküm (yumuşak takımlar, alüminyum veya kirksit kalıplar): 2–4 hafta , sınırlı hacim, daha düşük doğruluk

Sıcak Hazne ve Soğuk Hazneli Basınçlı Döküm: Zaman Karşılaştırması

İki ana basınçlı döküm prosesi kategorisi, temel mekanik mimarileri nedeniyle hız açısından önemli ölçüde farklılık gösterir:

Sıcak Kamara Basınçlı Döküm

Sıcak oda makinelerinde enjeksiyon silindiri (kaz boynu) kalıcı olarak erimiş metal banyosuna batırılır. Piston geri çekildiğinde metal hazneyi otomatik olarak doldurur. İlerlediğinde metal kaz boynundan geçerek kalıba doğru zorlanır. Ayrı bir kepçe adımı olmadığından, çevrim süreleri önemli ölçüde kısalır — küçük çinko parçalar, çok gözlü kalıplarda saatte 300-500 atış hızında döngü yapabilir. Bu işlem düşük erime noktalı alaşımlarla (çinko, kurşun, kalay, bazı magnezyum) sınırlıdır, çünkü daha yüksek sıcaklıklar batık bileşenleri hızla bozar.

Soğuk Oda Basınçlı Döküm

Soğuk oda makineleri enjeksiyon mekanizmasını eriyik fırınından ayrı tutar. Bir operatör veya otomatik pota robotu, her döngüden önce ölçülü bir metal atışını atış manşonuna aktarır. Bu ekler 5–15 saniye Sıcak hazneye kıyasla döngü başına daha yüksektir ancak alüminyum, magnezyum ve bakır gibi batık kaz boynunu yok edecek yüksek sıcaklıktaki alaşımların işlenmesine olanak tanır. Ağırlığa göre basınçlı dökümün büyük çoğunluğunda (özellikle otomotiv alüminyum parçaları) soğuk oda makineleri kullanılmaktadır.

Pratik anlamda, sıcak hazneli bir makinede üretilen bir çinko konektörün maliyeti yalnızca döngü süresinde parça başına 0,08 ila 0,25 ABD doları olabilir. Soğuk oda makinesinde alüminyum olarak yeniden tasarlanan aynı parça geometrisi, döngü süresiyle ilgili olarak parça başına 0,40 ila 1,20 ABD Doları tutarında maliyete sahip olabilir; bu, yılda yüz milyonlarca birimin her saniyenin önemli olduğu yüksek hacimli tüketici elektroniği uygulamalarında gerçek bir maliyet etkenidir.

Basınçlı Dökümün Hız Açısından Diğer Üretim Süreçleriyle Karşılaştırılması

Basınçlı döküm, karmaşık metal parçaları uygun ölçekte üretmenin en hızlı yöntemlerinden biridir, ancak hız avantajı en çok yüksek hacimlerde belirgindir. Diğer yaygın metal şekillendirme işlemleriyle yapılan bir karşılaştırma, basınçlı dökümün nerede durduğunu netleştirir:

Süreç Çevrim Süresi (orta kısım) Takım Teslim Süresi En İyi Ses Aralığı
Döküm 30–90 saniye 6-14 hafta 10.000 milyon/yıl
Kum Döküm 10–60 dakika 2-6 hafta 1–10.000/yıl
Hassas Döküm Parti başına saat 4–10 hafta 100–50.000/yıl
CNC İşleme 5–120 dakika 1–3 hafta (fikstürler) 1–5.000/yıl
Kalıcı Kalıp Döküm 2–10 dakika 4-8 hafta 1.000–100.000/yıl
Metal şekillendirme işlemlerinin yaklaşık karşılaştırılması; rakamlar tipik üretim koşulları altında orta karmaşıklıktaki parçaları temsil etmektedir.

Basınçlı dökümün kum dökümü ve hassas döküme göre hız avantajı oldukça büyüktür; tam üretimde çalışırken genellikle parça başına 10 kat ila 50 kat daha hızlıdır. Bu hız avantajı, mükemmel boyutsal tekrarlanabilirlik (kritik olmayan özelliklerde ±0,1 mm'lik toleranslar rutin olarak korunur) ile birleştiğinde, otomotiv, tüketici elektroniği ve cihaz imalatında yılda yaklaşık 10.000 parçanın üzerindeki hacimlerde basınçlı dökümün neden hakim olduğunu açıklamaktadır.

Basınçlı Döküm Çevrim Süresini Azaltma Stratejileri

Yüksek hacimli üretimde çevrim süresindeki 5 saniyelik bir azalma bile doğrudan ölçülebilir maliyet tasarrufuna dönüşür. Saat başına 120 ABD doları yük oranına sahip bir makinede döngü başına 60 saniyede çalışan bir parçanın döngü başına maliyeti 2,00 ABD dolarıdır. Bu süreyi 50 saniyeye düşürdüğünüzde parça başına maliyet 1,67 dolara düşer; bu, malzeme, işçilik veya genel giderleri değiştirmeden %16,5'lik bir azalma anlamına gelir. Yılda 1 milyon parça, tek bir süreç iyileştirmesinden yıllık 330.000 $ tasarruf demektir. En etkili çevrim süresini azaltma stratejileri şunlardır:

Soğutma Devresi Tasarımını Optimize Edin

Soğutma kanallarının düz çizgiler halinde ilerlemek yerine boşluğun dış hatlarını takip ettiği konformal soğutma, soğutma süresini şu şekilde azaltabilir: %20–40 geleneksel delikli kanallarla karşılaştırıldığında. Uyumlu kanallar, eklemeli üretim (takım çeliği uçlarının 3D baskısı) kullanılarak üretilir ve soğutma suyunu karmaşık yüzeylere çok daha yakın konumlandırır. Ön takım maliyeti primi (tipik olarak kesici uç seti başına 10.000 ila 40.000 ABD Doları ekstra) yüksek hacimli programlarda hızlı bir şekilde telafi edilir.

Yoğunlaştırma Basıncını Doğru Şekilde Kullanın

Boşluk doldurmanın hemen ardından yüksek yoğunlaştırma basıncının (2. faz basıncı) uygulanması, metali her ayrıntıya zorlar ve katılaşma sırasındaki büzülmeyi telafi eder. Uygun yoğunlaştırma mikro gözenekliliği azaltır, bu da daha ince duvarlara olanak tanır ve bu da daha hızlı soğur. Bu, geliştirilmiş parça tasarımı güveni sayesinde daha kısa çevrim sürelerine giden dolaylı ancak etkili bir yoldur.

Fırlatma Sıcaklığını En Aza İndirin

Geometrinin eğrilmeye eğilimli olmaması ve ejektör piminin yerleşiminin doğru olması koşuluyla, parçalar birçok operatörün varsaydığından daha yüksek sıcaklıklarda çıkarılabilir. Termal görüntüleme ve çarpıklık ölçümüyle yapılan testler, ekiplerin minimum güvenli soğutma süresini deneysel olarak belirlemesine olanak tanır. Çoğu üretim programı, ilk kurulumdan sonra asla yeniden optimize edilmedikleri için gerekenden %10-20 daha uzun soğutma süreleri çalıştırır.

Gerçek Zamanlı Süreç İzlemeyi Uygulayın

Kavite basıncı, piston hızı ve kalıp sıcaklığı sensörleriyle donatılmış modern basınçlı döküm makineleri, proses parametrelerini her atışta otomatik olarak ayarlayabilir. Bu uyarlanabilir kontrol, operatörlerin ara sıra hatalı atışları önlemek için manuel olarak ayarladığı aşırı koruyucu soğutma sürelerini önler. Tutarlı proses koşulları aynı zamanda hurda oranlarını da azaltır, bu da makine döngüsünü hiçbir şekilde değiştirmeden net verimi etkili bir şekilde artırır.

Düzgün Duvar Kalınlığı için Yeniden Tasarım

Nominal duvar kalınlığından önemli ölçüde sapan kalın çıkıntılar, nervürler veya pedler, tüm parça için minimum soğutma süresini belirleyen sıcak noktalar oluşturur. Kalın bölümlerin çıkarılması, yarıçap geçişlerinin eklenmesi ve katı pedlerin nervürlü yapılarla değiştirilmesi bu darboğazları ortadan kaldırabilir. Belgelenmiş bir otomotiv braketi yeniden tasarımında, maksimum duvarın 8 mm'den 5 mm'ye düşürülmesi (kaburga geometrisi sayesinde mukavemet korunurken), soğutma süresi 75 saniyeden 42 saniyeye düşürüldü; bu, parçayı önemli ölçüde daha küçük, daha ucuz bir makine sınıfına taşıyan %44'lük bir azalmadır.

Döküm Sonrası İşlemler ve Zaman Gereksinimleri

Basınçlı döküm atışı sadece başlangıçtır. Çoğu basınçlı döküm parçası, sevk edilmeye veya monte edilmeye hazır olmadan önce ek işlemler gerektirir. Bu döküm sonrası adımlar, bazen döküm döngüsünün kendisinden daha fazla zaman kazandırır ve genel üretim planlamasında planlanmalıdır:

  • Kırpma / Sökme: Çapakların (ayrım hatlarındaki ince metal kanatçıklar) ve yolluk/kapı sistemlerinin kaldırılması. Manuel flaş söndürme: Parça başına 30–120 saniye. Otomatik trim presi: Parça başına 3–10 saniye.
  • Patlatma: Yüzey temizliği ve doku iyileştirme. Toplu iş döngüsü: Bir parça parça için 5-15 dakika.
  • CNC işleme: Döküm yüzeylerinde delme, kılavuz çekme ve hassas frezeleme. Süre büyük ölçüde değişir: Özelliklere ve fikstürlere bağlı olarak 30 saniye ila 10 dakika.
  • Isıl işlem (alüminyum için T5/T6): Çözüm tedavisi ve yapay yaşlanma uzun sürebilir 6–24 saat toplamdır ve toplu fırın planlaması gerektirir.
  • Yüzey bitirme (eloksal, toz boya, boyama): Proses ve bitirme sınıfına bağlı olarak 1–48 saat.
  • Muayene ve boyut ölçümü: İlk ürünlerde veya numune planlarında CMM denetimi: Kapsamlı raporlar için parça başına 10–60 dakika.

Döküm sonrası işlemler dahil edildiğinde, atölyede parça başına toplam üretim süresi saniyeler yerine saat veya gün cinsinden ölçülebilir. Verimli üretim hücreleri, operasyonlar arasındaki süreyi en aza indirmek ve süreçteki iş envanterini azaltmak için robotik çıkarma, hat içi trim presleri ve entegre konveyörleri birleştirir.

Basınçlı Döküm Süresi Hakkında Yaygın Yanılgılar

Basınçlı döküm zaman çizelgeleriyle ilgili birçok ısrarlı yanlış anlama, kaynak bulma, program planlama ve maliyet tahmininde sorunlara neden olur:

"Basınçlı döküm her zaman hızlıdır"

Basınçlı döküm, aynı parçaların yüksek hacimli, tekrarlı üretimi için hızlıdır. Düşük hacimler için hızlı değildir çünkü takım teslim süresi zaman çizelgesine hakimdir. 500 parçalık bir prototip siparişi için, 10 haftalık takım teslim süresi, ilk parçaya kadar geçen süre açısından basınçlı dökümü CNC işlemeden ve hatta hassas dökümden daha yavaş hale getirir. Geçici alüminyum aletlerle prototip basınçlı dökümün bir kategori olarak var olmasının nedeni budur; parçaları daha hızlı elde etmek için takım ömründen taviz verilmesini kabul eder.

"Daha hızlı çevrim süresi her zaman daha düşük maliyet anlamına gelir"

Çevrim süresini proses açısından stabil minimumun altına indirmek, hurda oranını ve kalıp bakım sıklığını artırır. Hurdayı %2'den %8'e çıkaran soğutma süresindeki 10 saniyelik azalma, makine süresinden tasarruf sağlar ancak metal ve yeniden işleme maliyetlerini artırır. Optimum çevrim süresi, yalnızca makine süresini değil, iyi parça başına toplam maliyeti de en aza indirir. Bu, hurda ve yeniden işleme maliyetlerinin makine yükü oranının yanında hesaba katılmasını gerektirir.

"Tedarikçimin teklif ettiği teslim süresi toplam teslim süresidir"

Tedarikçiler genellikle takım teslim süresini ve bazen de T1 numune teslim süresini belirtirler. Bunlar nadiren tasarımın gözden geçirilmesi yinelemeleri, müşteri tarafı boyut onayı, PPAP belgelerinin hazırlanması veya lojistik için zaman içerir. Belirtilen kalıplama süresini toplam üretim süresi olarak kabul eden alıcılar, kendilerini düzenli olarak programın 4-8 hafta gerisinde buluyor. Gerçekçi bir program planı, parça onayı ve tedarik zinciri kurulumu için tedarikçinin teklif ettiği sayıya en az 3-6 hafta ekler.
